Unser aktuelles Großprojekt liegt voll im Zeitplan

Industrie

Der innovative Wellpappenspezialist Packners, der seit 2010 am Schüttorfer Kreuz an der A31 Transport- und Versandkartons für Großabnehmer herstellt, zieht nach Emsbüren um.

Am 28.10.2022 erfolgte der Spatenstich für den Werksneubau auf einem ca. 110.000 m² großen Grundstück. Mit dem Neubau soll die heutige Kapazität verdoppelt werden. Die AM Projektentwicklung GmbH aus Meppen begleitet das Bauvorhaben als Projektentwickler – von der Planung bis zur Schlüsselübergabe.

Bautagebuch Werksneubau Packners

16.05.2023

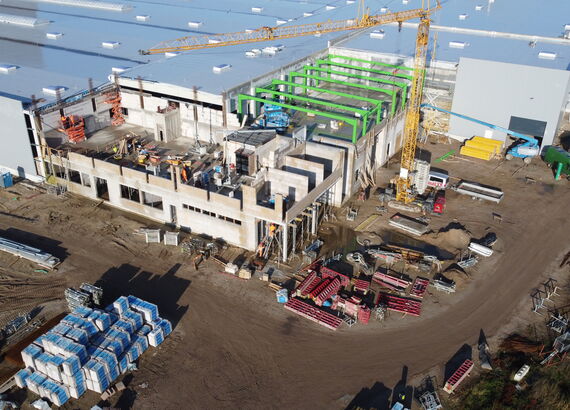

Geschafft! Der Rohbau der Hallen mit Betonfertigteilen wurde im Zeitplan fertiggestellt.

28.04.2023

Materialanlieferung "gigantissimo": Per Schwerptransport werden 15 jeweils 45 Meter lange Dachbinder an die Baustelle geliefert.

21.04.2023

Durch das reibungslose und professionelle Zusammenspiel der beteiligten Firmen verläuft das Bauprojekt auch weiterhin mustergültig.

03.04.2023

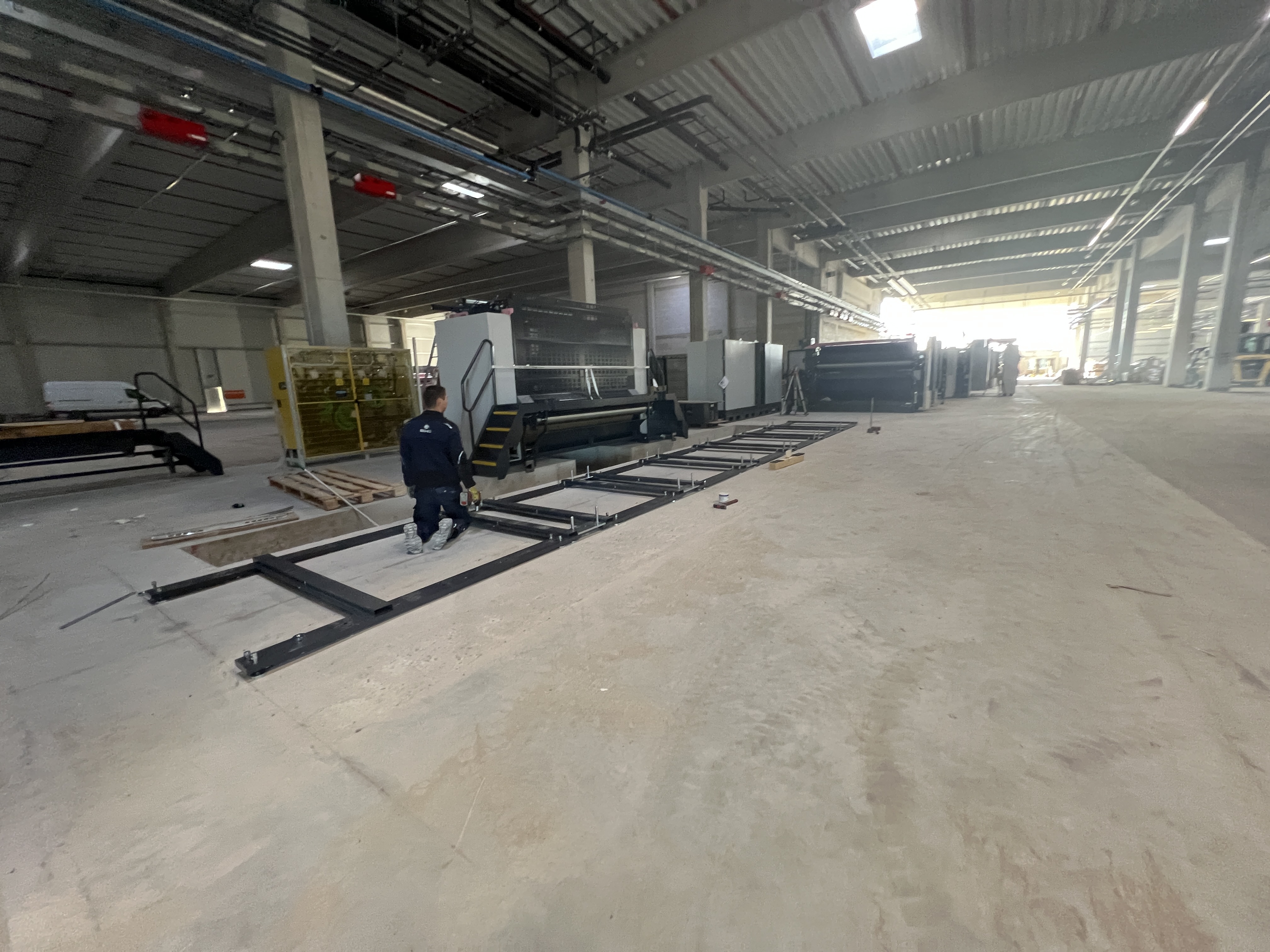

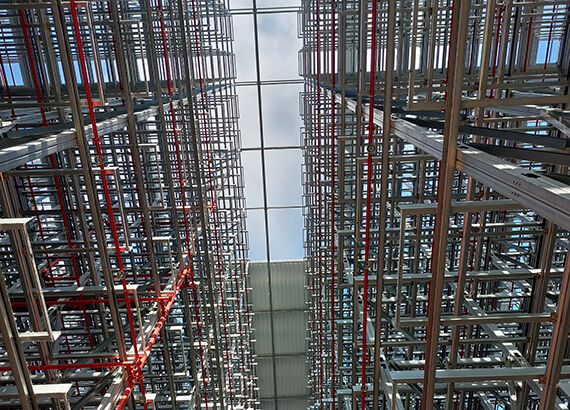

Die ersten Regalständer für das Hochregallager stehen. Hunderte Regalblöcke werden folgen.

09.03.2023

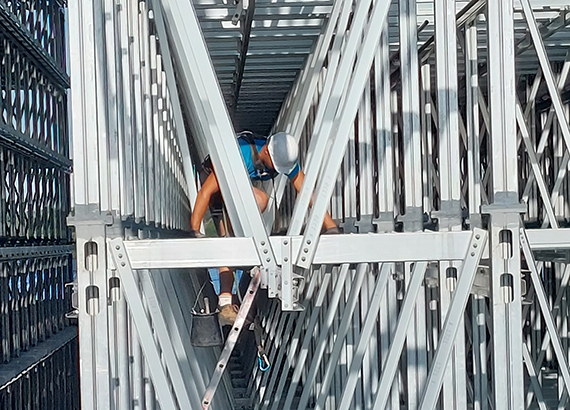

Eine weitere von insgesamt 226 Stahlbetonfertigstützen wird gestellt.

06.03.2023

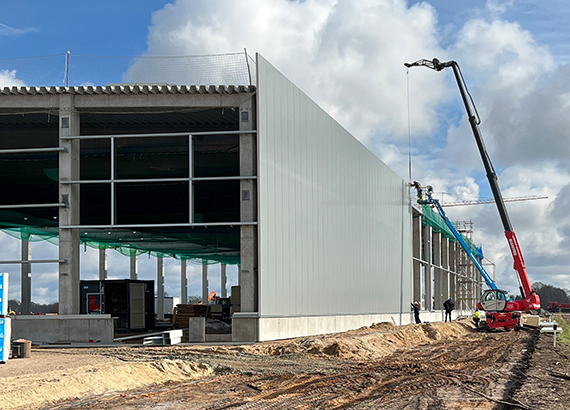

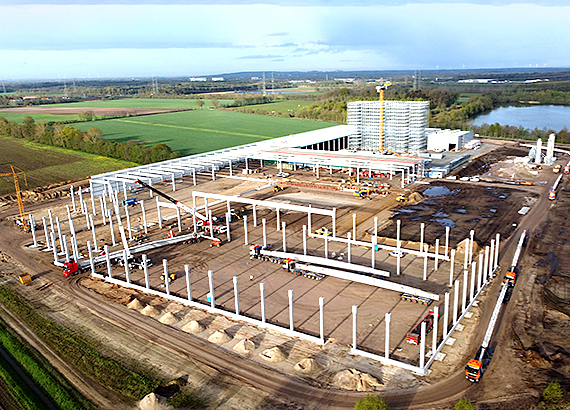

Die ersten Wandelemente – von insgesamt 30.000 m² – sind montiert.

28.02.2023

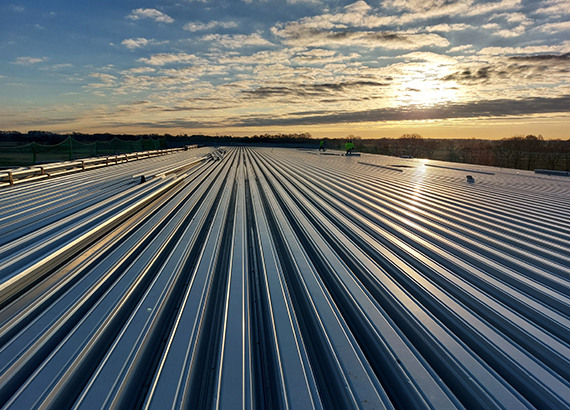

Beste Aussichten: Ein Blick vom fertigen Dach in den malerischen Emsbürener Sonnenaufgang.

28.02.2023

Die Bauarbeiten am 38 Meter hohen Hochregallager beginnen.

27.02.2023

Zwischenfazit: Die Arbeiten liegen voll und ganz im Zeitplan.

23.02.2023

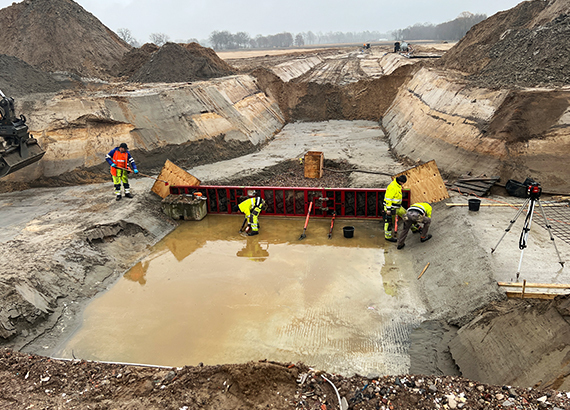

Beginn der Arbeiten am 400 Meter langen Medienkanal.

13.02.2023

Im Bewegtbild: Die ersten Dachelemente werden montiert.

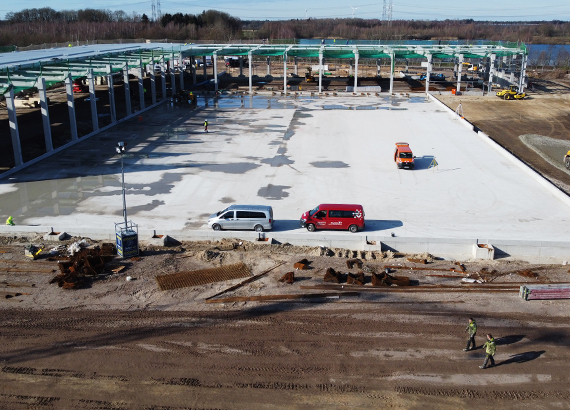

07.02.2023

Die Laderampen nehmen langsam Form an.

02.02.2023

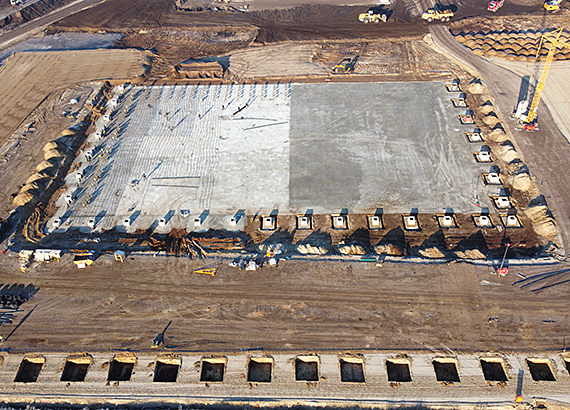

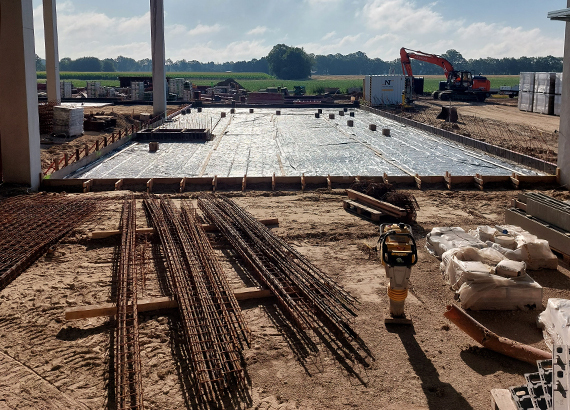

Die Bodenplatte des Hochregallagers ist fast fertig: Die letzten Teile werden montiert.

23.01.2023

Das Drohnenvideo zeigt, wie die Betonbinder in sorgfältiger Millimeterarbeit auf die Betonfertigteilstützen aufgesetzt werden.

23.01.2023

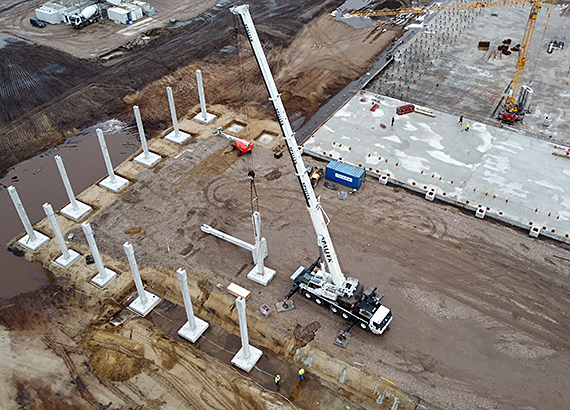

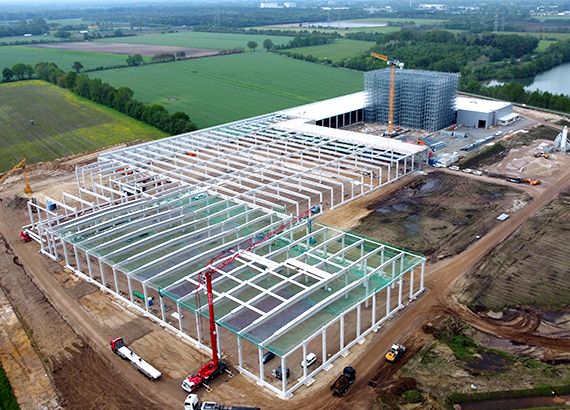

Die letzten der knapp 40 m langen Betonbinder werden montiert. Der Rohbau der Bereiche Endbearbeitung und Versand ist fast fertig.

17.01.2023

Es geht voran!

17.01.2023

Der Drohnenflug in das durch Betonstützen „abgesteckte“ Werksgebäude verdeutlicht die enormen Dimensionen des Neubaus.

10.01.2023

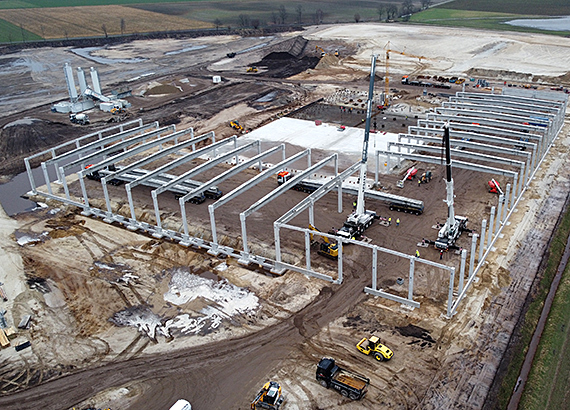

Durch die ersten montierten Betonfertigteilstützen ist die Baustelle nun auch aus der Ferne sichtbar. Die Halle für den Bereich Endbearbeitung nimmt Konturen an.

13.12.2022

Knapp 6000 m² Sauberkeitsschicht für das Hochregallager sind eingebaut, umlaufend schreiten die Arbeiten an den Köcherfundamenten für Betonstützen voran.

13.12.2022

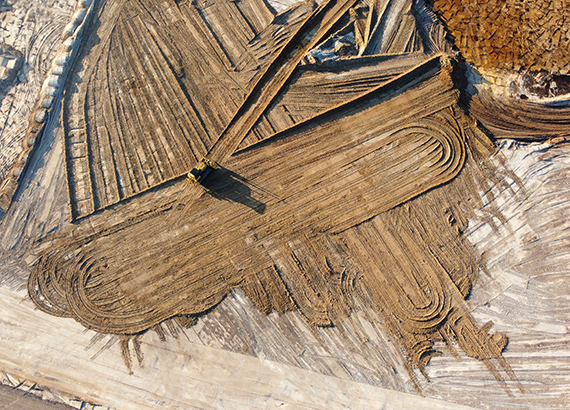

Die zu bebauende Fläche ist enorm – und damit auch die Menge an Füllsand, die eingearbeitet wird.

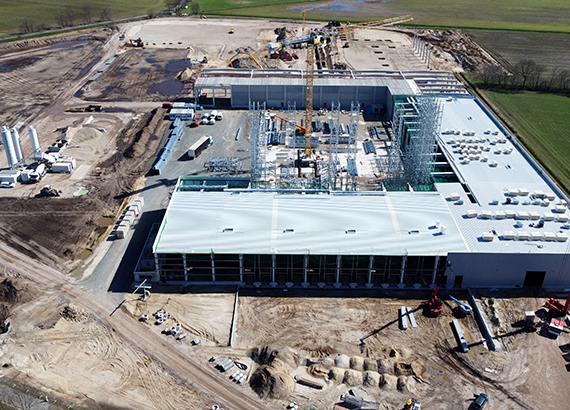

19.10.2022

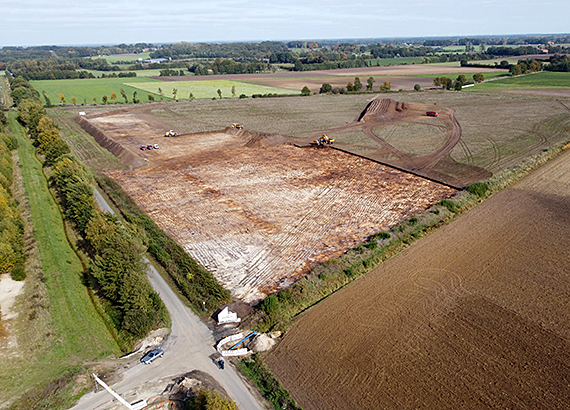

Die Bauphase beginnt: Auf einer Fläche von 45.000 m² wird der Untergrund für die Errichtung des neuen Werks vorbereitet.

Werksneubau für Packners

Der Bauherr

Kunde Packners GmbH
Standort Emsbüren
Projektzeitraum 2022 bis 2024

Werksneubau für Packners

Daten & Fakten

  • Grundstücksfläche ca. 110.000 m²
  • Produktionsfläche ca. 40.000 m², davon ca. 6.000 m² Hochregallager
  • Hochregallager ca. 38 m hoch, mit Platz für ca. 36.000 Paletten
  • Länge des Baukörpers ca. 320 m, max. Breite ca. 180 m
  • Länge der größten Produktionsmaschine ca. 120 m
  • Asphaltierte Außenfläche ca. 20.000 m²
  • Ca. 160 PKW-Stellplätze
  • 14 LKW-Verladepositionen im Bereich Versand, weitere Ladepositionen für Anlieferungen (im Tagesbetrieb werden ca. 270 LKW erwartet)
  • Ca. 1,5 Mio. Liter Löschwasser-Vorhaltung in 3 Tanks
  • Bewegung von ca. 38.000 m³ Mutterboden = ca. 700 LKW-Ladungen
  • Einbau von ca. 15.000 m³ Füllsand und 20.000 m³ Schotter
  • Bodenplatten des Gebäudes haben ca. 14.000 m³ Beton (auf der Baustelle wird ein mobiles Betonmischwerk aufgebaut)
